Planifier la migration des données de la bonne manière
|
8
minute de lecture

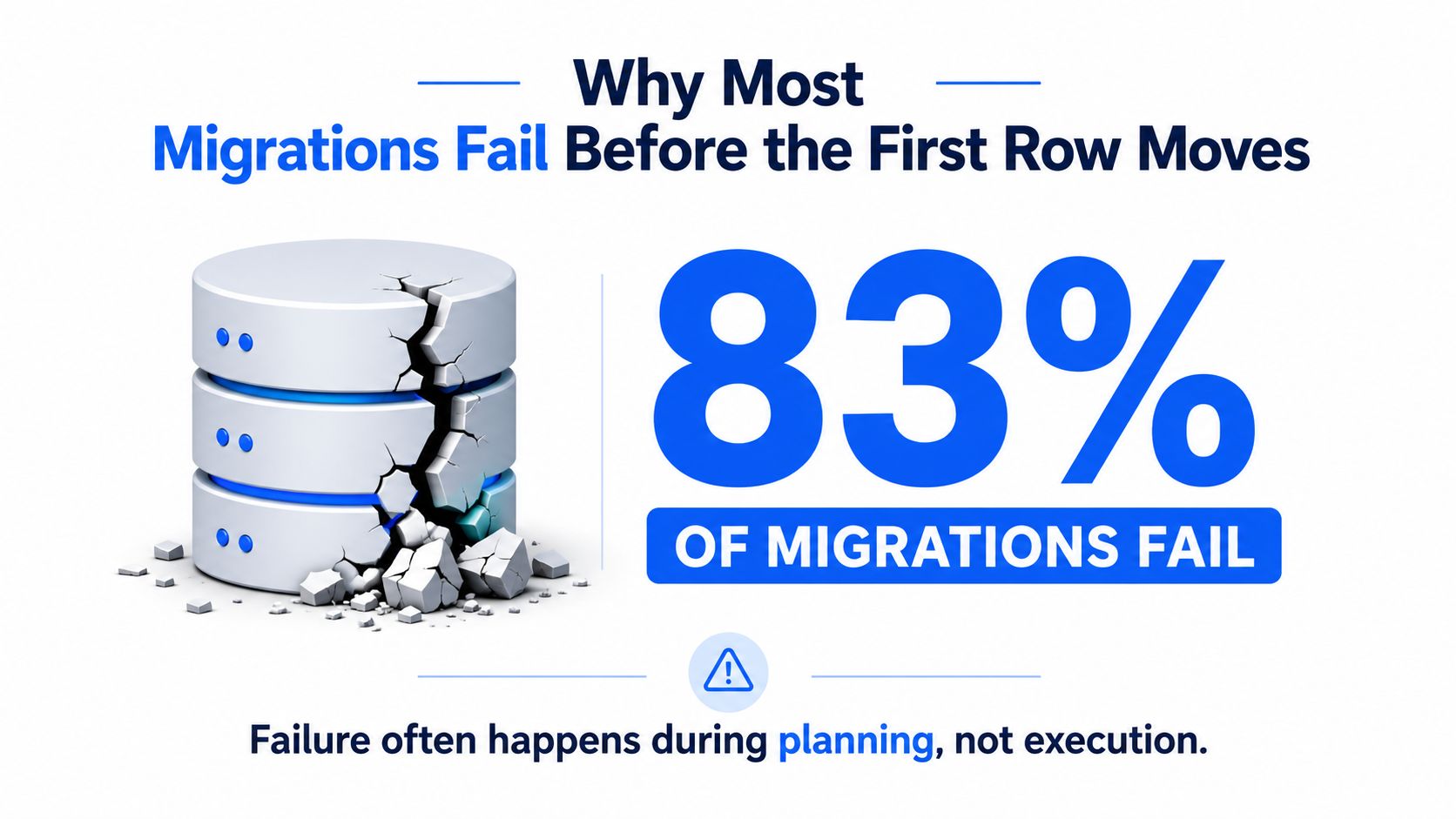

83 % des projets de migration de données échouent, et ce chiffre devrait changer votre façon d'envisager la planification d'une migration de données. Le problème ne vient généralement pas du transfert lui-même. Il réside dans le travail que les équipes omettent de faire avant le déplacement de la première ligne, notamment l'inventaire, le profilage, le mappage, les exécutions de test et la conception de la stratégie de repli, ce qui explique pourquoi tant de projets s'effondrent après que la transition semble « terminée » sur le papier (analyse du secteur).

Un bon plan de migration est un instrument de gestion des risques. Il vous indique où les données sont désordonnées, où le schéma va se casser, quels utilisateurs métier ont besoin d'un accès parallèle et de combien de temps vous avez besoin pour la validation avant que quiconque ne valide. C'est pourquoi la même analyse qui cite le taux d'échec de 83 % recommande également de consacrer 20 à 25 % de la durée totale du projet à l'évaluation et à la planification, plus 30 à 40 % aux tests, ce qui signifie qu'une migration de 12 semaines réserverait généralement environ 2,5 à 3 semaines à la planification et 3,5 à 5 semaines à la validation (analyse du secteur).
Le respect de ce calendrier est crucial car la planification n'est pas un simple exercice d'agenda. C'est là que les équipes décident si elles déplacent une charge de travail parfaitement comprise ou si elles parient sur des hypothèses. Un point de référence externe utile pour le rythme de mise en œuvre est un calendrier réaliste pour les logiciels logistiques, qui montre comment une livraison par étapes surpasse une approche de lancement compressé lorsque les dépendances sont réelles (calendrier de mise en œuvre Coreties). Pour une vue plus large des modes de défaillance courants, cela s'associe également très bien aux pièges pratiques abordés dans le guide des problèmes de migration de digna.
Table des matières
Pourquoi la plupart des migrations échouent avant le déplacement de la première ligne
Validation, répétitions et Observability pendant la migration
Sécurité, Compliance et une liste de contrôle de planification réellement utile
Pourquoi la plupart des migrations échouent avant le déplacement de la première ligne
La triste vérité est que 83 % des projets de migration de données échouent, et la plupart de ces échecs commencent bien avant le jour de l'exécution (analyse du secteur). La tâche d'extraction s'exécute. La tâche de chargement s'exécute. Ensuite, l'équipe découvre que l'inventaire source était incomplet, que les transformations n'ont jamais été testées par rapport à des données de type production, ou que la transition a été planifiée comme une mise à jour logicielle au lieu d'un événement de données contrôlé.
La planification est l'étape où réside l'effet de levier critique
La même analyse qui fournit le chiffre des échecs indique également la répartition du temps qui fonctionne le mieux dans la pratique. Un plan solide consacre 20 à 25 % du calendrier à l'évaluation et à la planification, et 30 to 40 % aux tests. Pour un programme de 12 semaines, cela laisse environ 2,5 à 3 semaines pour la planification et 3,5 à 5 semaines pour la validation. Ce n'est pas une surcharge administrative. C'est le cœur du travail.
Si une équipe comprime la planification en quelques jours, cela signifie généralement que l'inventaire est superficiel, que les règles métier sont enfouies dans des connaissances informelles et que le plan de repli n'existe que dans la tête de quelqu'un. Dès le premier échec de chargement, le projet est déjà en mode correction. C'est pourquoi le plan de migration doit être lu comme un document de contrôle, et non comme un jeu de diapositives.
Règle pratique : si le calendrier ne laisse pas de place pour au moins une répétition générale au volume de production, c'est que le calendrier est trop agressif.
La différence est flagrante dans les projets qui traitent la transition comme un événement répété. Le guide de migration d'AWS présente clairement la séquence : décrire la source, définir la destination, tester d'abord et ne décommissionner qu'après la stabilisation du nouveau système (guide de migration des données AWS). Cette séquence est à l'opposé de l'approche « avancer vite et croiser les doigts ».

Les migrations les plus fiables que j'ai vues n'étaient jamais les plus rapides. C'étaient celles où l'équipe laissait suffisamment de place à la planification pour exposer les aspects problématiques dès le début, alors qu'il était encore temps de modifier la portée, la séquence ou les outils. C'est également là qu'apparaissent les coûts cachés, le budget d'imprévus pour le support de repli, les exécutions de validation supplémentaires et une fenêtre d'audit post-transition plus longue. Si vous ne réservez pas de temps pour comparer les totaux, réconcilier les exceptions et surveiller les premières requêtes de production, le plan cesse d'être un plan dès que les utilisateurs commencent à dépendre du nouveau système.
Pour les équipes qui souhaitent un objectif de calendrier concret, un calendrier réaliste pour les logiciels logistiques est utile comme point de référence, car il impose la même rigueur : des tests par étapes, une répétition de la transition et de la place pour la stabilisation au lieu de supposer que le premier chargement dira tout.
La planification doit également inclure un espace pour consigner les modes de défaillance habituellement balayés d'un revers de main. Un plan de migration clair doit nommer le responsable de la validation, le déclencheur du repli, la méthode de réconciliation et les signaux d'Observability qui permettront de décider si le système est sain après la transition. C'est là que les projets conservent le contrôle ou dérivent vers les suppositions. Si vous souhaitez réduire les surprises évitables, le compte-rendu de digna sur les pièges et corrections courants de la migration de données mérite d'être intégré à la revue de planification avant de commencer à déplacer des données.

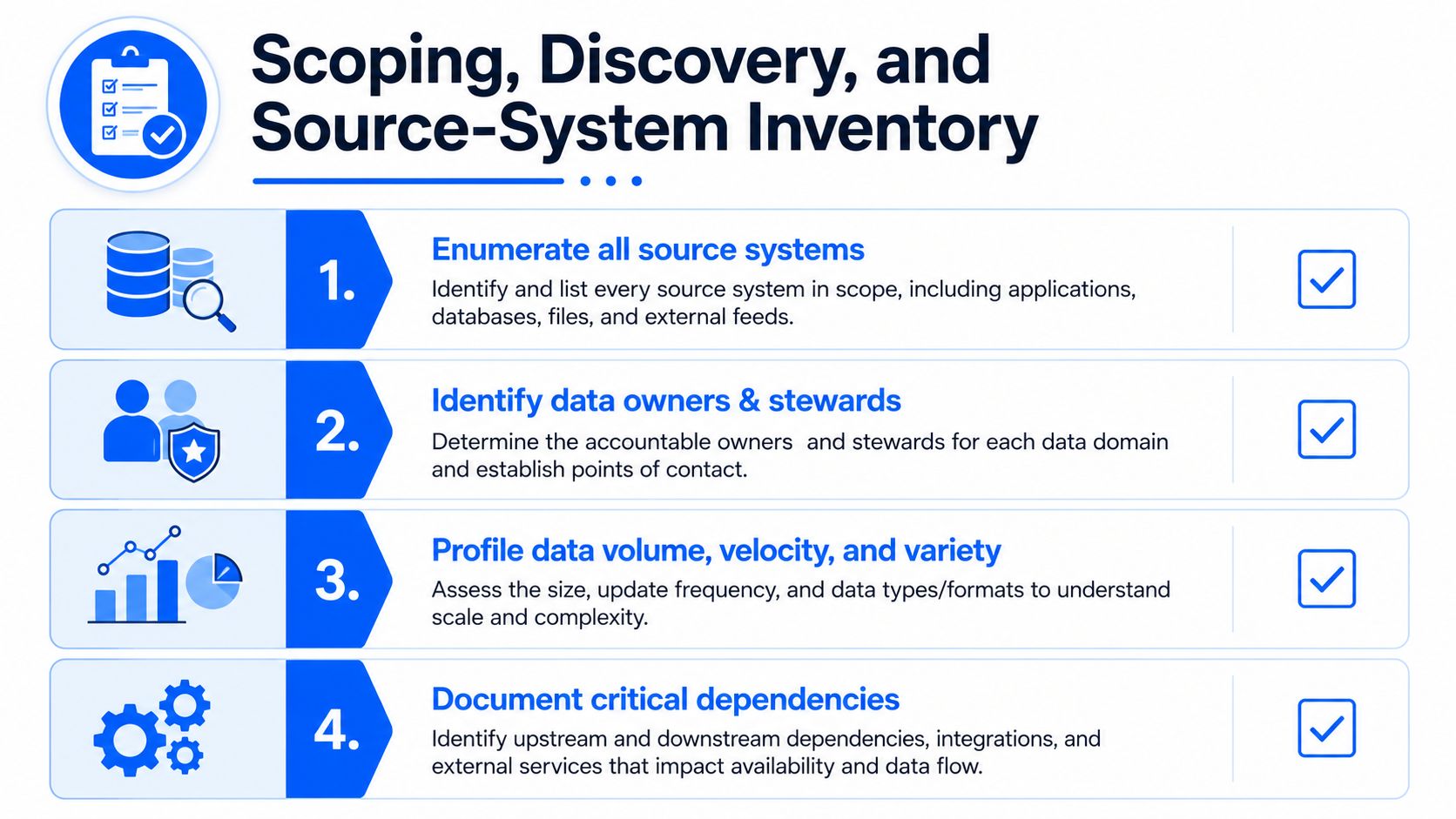

Cadrage, découverte et inventaire du système source
La phase de découverte est le moment où les bons programmes de migration cessent de deviner. Avant que quiconque ne débatte des outils ou du style de transition, l'équipe a besoin d'un inventaire complet du système source indiquant chaque système, propriétaire, fréquence de rafraîchissement, classe de sensibilité et consommateur en aval. Une charge de travail que personne ne possède peut tout de même être critique pour l'entreprise, et c'est exactement ainsi que les migrations se font surprendre.
Créer l'inventaire comme un actif opérationnel
Commencez par répertorier chaque source, pas seulement les bases de données de production évidentes. Incluez les réplicas de reporting, les extractions départementales, les dépôts de fichiers et les systèmes secondaires qui alimentent les flux de travail de la finance, des opérations ou de la governance. Pour chacun d'eux, capturez le propriétaire, le gestionnaire, le calendrier, les attentes en matière de conservation et qui en dépend en aval.
Ensuite, profilez les données. Un bon profilage examine les volumes d'enregistrements, les taux de valeurs nulles, les distributions de valeurs, les anomalies et les lignes orphelines (bonnes pratiques d'alimentation de fichiers). C'est là que les surprises surgissent, comme une colonne qui s'avère beaucoup plus cardinale que prévu, une dimension à variation lente que personne n'a documentée, ou une table que tout le monde pensait abandonnée mais qui alimente toujours un rapport mensuel.

Une fois l'inventaire visible, créez un document de mappage champ à champ. Cela signifie des liens de champs source-cible explicites, des conversions de types, des règles de transformation et la gestion des valeurs nulles et par défaut. Le but n'est pas seulement de déplacer des données. C'est de rendre chaque hypothèse inspectable avant que l'ingénierie ne commence à connecter les pipelines.
Une phase de découverte de migration n'est terminée que lorsque quelqu'un peut expliquer, champ par champ, ce qui change, ce qui reste et ce qui se casse si la source évolue.
Terminer la phase de découverte par une vérification des dépendances
Une liste de contrôle de validation pratique pour la découverte doit inclure quatre éléments. Premièrement, chaque source a un propriétaire. Deuxièmement, chaque table importante dispose d'un profil. Troisièmement, chaque consommateur en aval est nommé. Quatrièmement, chaque règle non évidente est consignée par écrit, et non stockée dans l'historique des discussions.
Lorsque ces quatre cases sont cochées, la discussion sur l'architecture devient concrète. Sans elles, l'architecture n'est que de la spéculation sur des schémas.
Choisir une stratégie de transition adaptée au risque

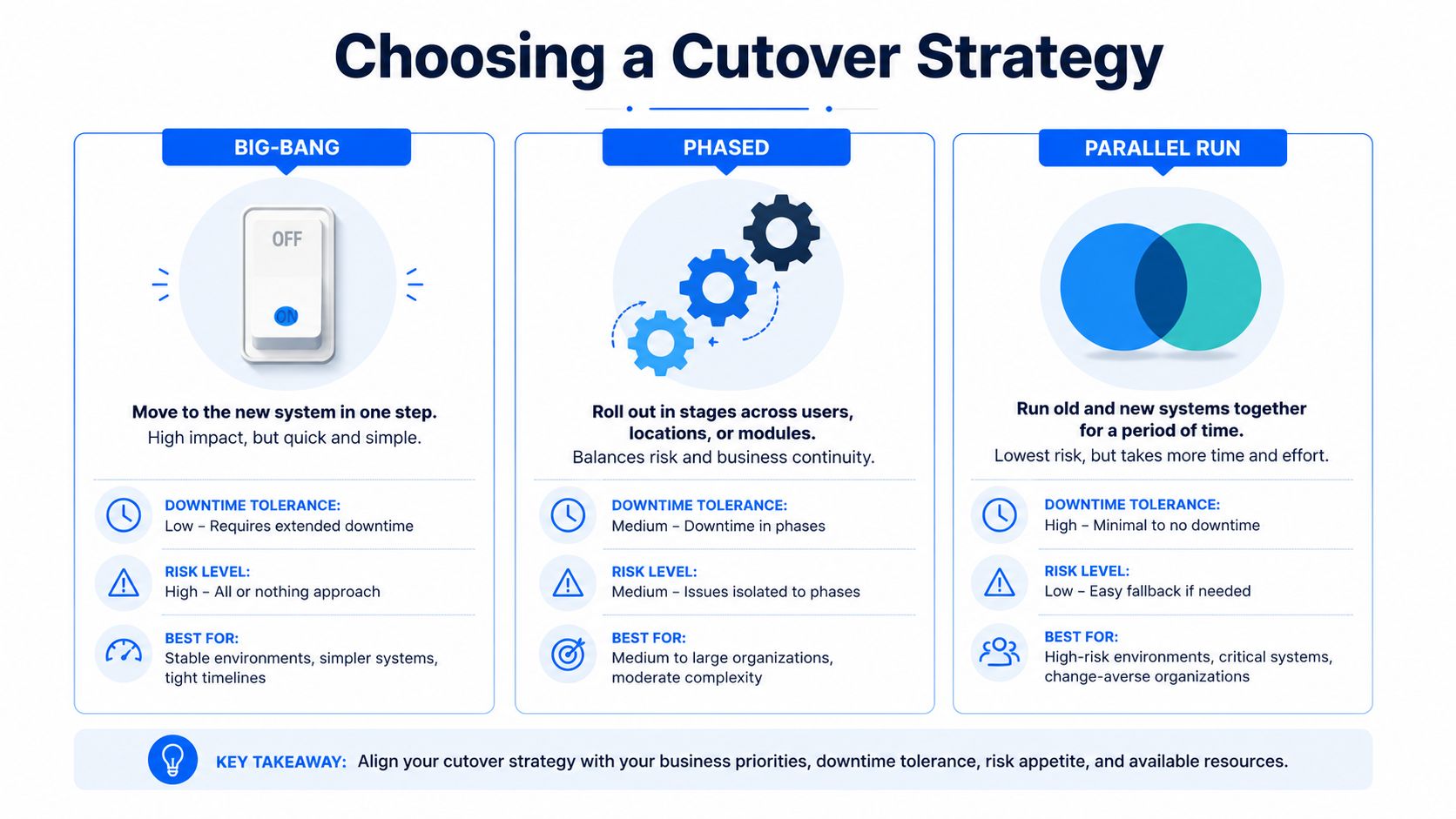

La bonne stratégie de transition dépend de ce que l'entreprise peut tolérer lorsque quelque chose tourne mal. Les approches "big-bang", par étapes et en parallèle sont toutes des modèles valides, mais elles résolvent des problèmes différents. La tolérance aux temps d'arrêt, le volume de données, la criticité réglementaire et la complexité du repli doivent guider ce choix, et non les préférences personnelles.
Le "big-bang" ne fonctionne que lorsque la zone d'impact est limitée
La transition de type "big-bang" est la plus simple à décrire et la plus difficile à surmonter en cas d'échec. Elle convient aux systèmes de volume inférieur avec des dépendances claires et un chemin de repli qui a été testé, et non simplement supposé. Si la charge de travail est importante sur le plan opérationnel mais pas lourdement auditée, et que la source et la cible sont suffisamment proches pour qu'un court gel soit acceptable, le big-bang peut être la voie la plus propre.
La transition par étapes convient au cas opposé. Si le système présente des dépendances complexes, de nombreux consommateurs ou des fonctions métier qui peuvent être déplacées par phases, l'approche par étapes est plus sûre car chaque vague devient un point de validation. Le fonctionnement en parallèle est idéal lorsque la confiance importe plus que la rapidité, car l'ancien et le nouveau système restent actifs suffisamment longtemps pour que l'équipe puisse comparer les résultats et détecter les dérives.
Utiliser la marge budgétaire comme un test de réalité
Un modèle de migration pratique recommande un budget d'imprévus de 10 à 25 % en plus de l'estimation de base (guide de migration RudderStack). Cette marge n'est pas un supplément d'optimisme. Elle reflète la quantité de travail de correction qui a tendance à apparaître une fois que l'équipe commence à comparer les données réelles, à corriger les cas limites de transformation et à gérer les problèmes d'accès sous une charge réelle.
Une façon utile de voir les choses est la suivante : si l'entreprise ne peut pas tolérer des totaux erronés, des rapports obsolètes ou une période de réconciliation prolongée, la transition doit alors s'orienter vers une approche par étapes ou en parallèle. Si le repli est coûteux, le big-bang est généralement une mauvaise intuition. Dans la finance et la santé, les chiffres audités et les exigences de Compliance augmentent le coût d'une première tentative ratée. Le modèle le plus sûr est donc généralement celui qui offre le plus de visibilité et le moins d'imprévus.
Le problème est que de nombreux guides publics s'arrêtent aux listes de contrôle et ne chiffrent jamais la marge en fonction du type de migration ou de sa criticité (discussion sur le plan des installateurs réseau). Ce manque est important. Sans règle de marge budgétaire, les équipes font comme si chaque migration était un projet linéaire, alors que les migrations le sont rarement.

Schéma, transformation et planification de la compatibilité
Une fois le style de transition choisi, la planification technique commence. L'équipe a besoin d'un schéma cible avec un DDL versionné, d'un catalogue de transformations et d'une matrice de compatibilité avant toute tâche d'extraction. Sans ces éléments, une incompatibilité de schéma se transforme en mauvaise surprise en production.
Rendre la cible explicite
Le schéma cible doit être consigné par écrit comme un objet contrôlé, et non rester implicite dans la plateforme de destination. Un DDL versionné donne à l'ingénierie un point de référence stable, ce qui est crucial lorsque les systèmes sources évoluent pendant le projet. Si la cible continue de changer pendant que les chargements sont testés, personne ne peut dire si un échec est causé par les données ou par le modèle.
Le catalogue de transformations doit nommer chaque règle métier qui touche une colonne. Cela inclut les conversions de types, les changements de précision, les ajustements de fuseaux horaires, les valeurs par défaut et la gestion des valeurs nulles. Si une règle est importante pour l'activité, elle doit avoir un responsable. Si personne n'en est responsable, ce n'est pas une règle, c'est une supposition.
Créer une matrice de compatibilité avant le premier chargement
Une matrice de compatibilité permet de visualiser au même endroit les différences entre la source et la cible. Elle doit signaler les incompatibilités de type, d'encodage, de précision et de fuseau horaire afin que l'équipe puisse décider s'il faut convertir, tronquer, conserver ou rejeter. Les échecs silencieux commencent souvent ici, en particulier lorsque des chaînes de caractères sont raccourcies sans avertissement ou que des horodatages changent de fuseau horaire sans que personne ne s'en aperçoive avant qu'un rapport en aval ne soit faussé.
C'est également à ce stade que la planification de l'Observability doit s'aligner sur le plan de schéma. Le Schema Tracker de digna est conçu pour signaler les changements structurels tels que l'ajout ou la suppression de colonnes et les modifications de types de données. Les éléments produits par les ingénieurs ici doivent donc correspondre aux changements que la couche de surveillance est censée détecter. Cet alignement évite un décalage entre ce que l'équipe de migration pense avoir construit et ce que la plateforme peut surveiller.
Règle générale : si un changement de schéma peut casser un tableau de bord, il doit être inscrit dans le catalogue de transformations, et non laissé à la découverte lors de la validation.
Pour le transfert à l'ingénierie, l'ensemble minimal de documents doit être simple : DDL cible, spécification de mappage des champs, catalogue de transformations et matrice de compatibilité. Lorsque ces quatre éléments sont clairs, le code d'extraction dispose d'un contrat à respecter.
Validation, répétitions et Observability pendant la migration
La validation doit être traitée comme un flux continu de signaux, et non comme une étape unique. Un seul test à plein volume n'est pas suffisant lorsque le système cible, les données sources et les transformations interagissent tous sous la pression de la production. Une meilleure base de référence consiste à exécuter au moins trois migrations de test complètes avec des extractions au volume de production, puis à utiliser la troisième exécution pour confirmer que le processus tient la route dans des conditions réalistes.
Les répétitions générales doivent prouver plus que la simple capacité de chargement
La première répétition générale expose généralement des autorisations manquantes, des désalignements de schémas et des hypothèses erronées sur le volume. La deuxième révèle souvent des cas limites de transformation et des défauts de nettoyage. La troisième exécution est celle qui compte, car elle montre si le processus est reproductible ou s'il s'agit simplement d'un coup de chance.
Un modèle pratique recommande également une marge de 50 % sur l'estimation du temps total pour couvrir les retards imprévus. Cela semble conservateur jusqu'à ce qu'une répétition générale au volume de production prenne plus de temps que prévu parce qu'une table dépendante est plus grande que ce que l'équipe avait supposé, ou qu'une requête de validation doive être réécrite pour éviter de verrouiller la source. Un modèle de plan de migration de données de Concentrus souligne le même point en obligeant les équipes à budgétiser le travail qui n'apparaît qu'après la première répétition.
La bonne démarche de planification consiste à concevoir la validation autour des données métier auxquelles les gens font confiance. Cela signifie les volumes de lignes, les totaux de contrôle, les taux de valeurs nulles, les dérives de distribution, les changements de schéma et la ponctualité par rapport à l'arrivée prévue. Cela implique également de comparer ces signaux pendant l'exécution, et non après le décommissionnement de la source.
La surveillance doit détecter les dérives pendant que l'équipe peut encore agir
Des outils comme digna s'intègrent naturellement ici. Sa détection d'anomalies, sa surveillance de la ponctualité, sa validation au niveau des enregistrements et son suivi des schémas sont conçus pour maintenir les vérifications actives tout au long de la fenêtre de transition, et pas seulement aux points d'arrivée. Dans une migration, c'est crucial car une mauvaise hypothèse peut se cacher dans un calcul alors que le chargement lui-même semble réussi.
Le guide de validation de migration de digna suit la même rigueur : établir des références sources, profiler les champs, mapper les relations et suivre la cohérence du schéma pendant le déplacement. Cette approche fonctionne car elle se concentre sur la question de savoir si les données ont toujours la même signification après leur intégration.
Un modèle d'échec courant est facile à manquer. Une colonne source qui contient un total numérique est convertie vers un type différent dans la cible, et le chargement se termine sans erreur. Le nombre de lignes correspond, mais pas les totaux en aval. La chaîne de signaux le détecte car les vérifications au niveau des enregistrements, les comparaisons d'agrégats et le suivi des schémas ne concordent pas tous, ce qui est exactement le genre de décalage qu'une bonne suite d'Observability devrait faire remonter avant que l'entreprise ne voie le rapport erroné.
Guide d'exécution de la transition, repli et réconciliation
Un guide d'exécution de la transition doit être rédigé comme un plan opérationnel, et non comme une simple liste de tâches. Chaque phase a besoin d'un responsable, d'un déclencheur et d'une condition d'arrêt. C'est ainsi qu'une migration reste sous contrôle lorsque le compte à rebours commence et que la pression monte.
Définir les phases avant que quiconque ne gèle la source
La séquence habituelle est simple : gel pré-transition, fenêtre d'écriture double ou de lecture seule, basculement, vérification post-transition et décommissionnement de la source. AWS recommande également d'attendre une période de fonctionnement stable avant de retirer l'ancien système, et les listes de contrôle du secteur prévoient généralement une fenêtre d'audit post-transition de 2 à 4 semaines avant de décommissionner la source (guide de migration des données AWS).
Les déclencheurs de repli doivent être mesurables. Les pics de taux d'erreur, les écarts de réconciliation et les écarts financiers sont tous des exemples valides, mais ils nécessitent des seuils convenus avant le lancement, et non une négociation pendant la gestion de l'incident. Si la capacité de repli de l'ancien système doit rester active, elle doit être maintenue en service suffisamment longtemps pour être utile.
La réconciliation est l'étape où la confiance devient justifiable
La réconciliation doit comparer le nombre de lignes, les totaux de contrôle et un échantillon de valeurs de champs entre la source et la cible. Elle doit utiliser des outils ou des scripts de comparaison, et non une analyse manuelle de feuilles de calcul. La vérification post-transition doit se poursuivre tout au long de la fenêtre d'audit, car certains échecs n'apparaissent qu'une fois que les flux de travail métier commencent à utiliser le nouveau système à un rythme normal (liste de contrôle Rivery).
Le guide d'exécution doit attribuer la surveillance de chaque signal : le DBA sur les accès et le comportement de chargement, l'équipe applicative sur les erreurs d'application, l'ingénieur de données sur les scripts de réconciliation, et le responsable métier sur la validation des flux de travail clés. Cette répartition évite que l'incident ne devienne le problème de tout le monde et la responsabilité de personne.
Le repli n'est pas un signe d'échec. C'est la preuve que l'équipe a planifié pour la réalité et non pour le décor.
Lorsque le guide d'exécution est clair, la migration ressemble moins à un saut dans le vide et plus à une suite de conditions qui doivent toutes être remplies avant que la source ne soit retirée.
Sécurité, Compliance et une liste de contrôle de planification réellement utile
La sécurité et la Compliance doivent être intégrées dans les mêmes éléments qui guident la migration, et non ajoutées à la fin. Le chiffrement en transit et au repos, la gestion des clés, les contrôles d'accès sur les extractions intermédiaires et la journalisation d'audit pour chaque transformation font partie du plan, car une migration qui déplace les données en toute sécurité mais ne laisse aucune trace d'audit reste un échec en matière de governance.
Maintenir la validation active après la mise en service
La charge de travail post-transition est l'étape où beaucoup de plans échouent. Les experts fonctionnels doivent souvent rester impliqués pendant des mois, en particulier lorsque l'entreprise s'appuie sur des comparaisons rapport par rapport, des doubles écritures ou des vérifications continues sur des relations et des champs calculés. Les conseils de praticiens indépendants préconisent même de longues périodes de chevauchement et une implication continue des experts, car une dérive silencieuse est plus difficile à détecter qu'une panne franche (cadre de migration Particle41).
C'est pourquoi la liste de contrôle doit traiter la phase post-transition comme une étape à part entière, et non comme une note de bas de page. Continuez à surveiller l'arrivée des données, les résultats des règles métier et l'intégrité des relations pendant que les utilisateurs commencent à utiliser le nouveau système. Si un élément semble stable le premier jour mais dérive la troisième semaine, c'est que le plan n'était pas encore terminé.
Utiliser une seule liste de contrôle, organisée par phase
Cadrage : inventorier chaque source, propriétaire, dépendance et consommateur, puis profiler les volumes, les valeurs nulles, les distributions et les anomalies.
Architecture : définir le schéma cible, le catalogue de transformations, la matrice de compatibilité et le chemin de repli.
Validation : exécuter plusieurs migrations de test à plein volume, comparer les totaux et les échantillons, et maintenir les vérifications de schémas actives.
Transition : geler, basculer, réconcilier et surveiller tout au long de la fenêtre d'audit.
Post-transition : maintenir l'implication des experts fonctionnels, surveiller les dérives silencieuses et ne retirer la source qu'une fois la stabilité prouvée.
C'est la différence entre un projet qui se déroule sans accroc et un projet qui entache la confiance. Bien planifier une migration de données ne consiste pas à rendre le plan complet en apparence. Il s'agit de prouver que l'entreprise peut faire confiance au nouveau système lorsque l'ancien aura définitivement disparu.
Si vous planifiez une migration et souhaitez des vérifications qui continuent de s'exécuter après la transition, visitez digna. Elle est conçue pour détecter les anomalies, valider les enregistrements, surveiller la ponctualité et signaler les changements de schémas pendant que vos données restent dans votre propre environnement. Cela donne aux équipes de migration un moyen pratique de surveiller les dérives avant que les utilisateurs ne commencent à ouvrir des tickets.
